電力供應設計及報批
一、法律法規依據
1、《國家電網公司電廠接入系統前期工作管理辦法(修訂版)》(國家電網公司[2007]243號文)
法規原文:
第二條 電廠接入系統前期工作主要包括電廠輸電系統規劃設計及評審、電廠接入系統設計及審查、電廠接入電網申請及答復等內容。
第八條 為引導電源合理布局,確保電廠輸電方案符合電網總體規劃,在電廠初步可行性研究階段,在開展電廠接入系統設計之前,須對以下大型新建電廠項目開展輸電系統規劃設計工作:
(一)跨區、跨省送電的新建水電站、火電廠項目;
(二)流域梯級水電站群項目;
(三)規劃容量在240萬千瓦及以上的新建火電廠項目;
(四)新建核電站項目。
第九條 大型電廠輸電系統規劃設計工作原則上由電網公司、發電公司(含授權的籌建機構,下同)協商一致后共同委托有關單位開展。
第十條 電廠輸電系統規劃設計評審工作實行計劃管理。各區域電網公司和省級電力公司應及時將組織完成的電廠輸電系統規劃設計報告通過區域電網公司上報公司總部,由公司總部下達評審計劃。
第十一條 電廠輸電系統規劃設計具體評審工作應委托有資質的咨詢機構承擔,也可采用電網公司組織、咨詢機構參與的工作方式。評審意見由組織評審的電網公司負責印發。
第十二條 國家電網公司系統按以下分類情況分別負責管理電廠輸電系統規劃設計評審工作:
(一)公司總部負責管理跨區送電項目,規劃容量在480萬千瓦及以上的流域梯級水電站群或火電廠群項目,核電站項目的輸電系統規劃設計評審工作;
(二)區域電網公司主要負責管理跨省送電項目,規劃容量在200萬千瓦及以上、480萬千瓦以下的流域梯級水電站群項目,規劃容量在240萬千瓦及以上、480萬千瓦以下的火電廠項目的輸電系統規劃設計評審工作;
(三)省級電力公司負責管理規劃容量在200萬千瓦以下的流域梯級水電站群項目的輸電系統規劃設計評審工作。
第十三條 電廠輸電系統規劃設計經評審后納入電網總體規劃,并指導電廠接入系統設計工作。第十八條 國家電網公司系統按以下分類情況分別負責管理電廠接入系統設計審查工作:
(一)公司總部負責管理跨區送電項目、接入西北750千伏電網和接入特高壓電網的電廠項目接入系統設計審查工作;
(二)區域電網公司負責管理其它可能以330千伏、500千伏電壓等級接入電網的電廠項目接入系統設計審查工作,根據情況可委托省級電力公司組織進行;
(三)省級電力公司負責管理規劃接入220千伏及以下電網的電廠項目接入系統設計審查工作。
第十九條 電廠接入系統設計具體審查工作應委托有資質的咨詢機構承擔,也可采用電網公司組織、咨詢機構參與的工作方式。審查意見由組織審查的電網公司負責印發。
(一)電廠接入系統設計(一次部分)審查意見應明確電廠在系統中的地位和作用,電力電量消納方向,電廠布局對電網結構的影響,電廠接入系統的電壓等級、出線方向、出線回路數等;同時根據電網安全穩定運行的需要,對電廠電氣主接線、發電機組及主要電氣技術參數選擇等提出要求;對電廠的本期建設規模和進度提出建議。
(二)電廠接入系統設計(二次部分)審查意見應在已明確的接入系統一次方案的基礎上,對電廠接入系統后繼電保護、安全穩定控制、調度自動化、電力市場支持系統、電能計費、通信等與電網及電廠安全穩定運行密切相關的二次系統提出要求,并提出上述系統電廠端的設備配置意見。
第二十條 電廠接入系統設計審查意見是開展電廠后續設計和接入系統工程可行性研究的基礎。電廠接入系統設計審查后,送出線路兩側間隔安排納入電廠和變電所總體規劃。
第二十一條 電廠接入系統設計審查后,各級電網公司應加強與發電公司的溝通,跟蹤電廠前期工作進度,結合電網滾動規劃,對2年內尚未獲得核準的電廠的接入系統設計方案進行復核,必要時商發電公司及時對電廠接入系統設計進行復核調整。
第二十二條 電廠接入系統設計審查后,對于國家發展改革委已同意開展前期工作的電源項目,按照國家電網公司投資管理規定關于公司總部、區域電網公司、省級電力公司的功能定位,由電網公司負責、發電公司配合,抓緊組織開展電廠接入系統工程可行性研究工作。
2、《電網調度管理條例實施辦法》(電力工業部令第3號)
法規原文:
第三十條 需并網運行的發電廠、機組、變電站或者電網,在與有關電網管理部門簽訂并網協議之前,應當提出并網申請,由有關電網管理部門審查是否符合并網運行的條件。
3、《新建電源接入電網監管暫行辦法》(國能監管〔2014〕)
法規原文:
第八條國家能源局及其派出機構對電網企業向發電企業及其委托的設計單位提供新建電源項目接入系統設計資料情況實施監管。
發電企業須委托有資質、獨立的設計單位開展新建電源項目接入系統設計工作。電網企業應按照相關行業標準,根據接入系統設計要求,及時向設計單位提供設計所需的電力系統相關資料,如因故確實不能及時提供的,電網企業應以書面形式告知發電企業,并予以說明。有關資料的獲得、使用、保存和轉移等環節應符合國家相關信息安全與保密的要求。
第九條國家能源局及其派出機構對電網企業協商新建電源項目接入電網及出具書面答復情況實施監管。
發電企業完成新建電源項目接入系統設計相關工作后,應書面與電網企業協商接入事宜,并同時提交接入系統設計研究報告。電網企業應按照“公平、公開、高效”的原則,及時組織對新建電源項目接入系統報告進行研究,書面答復發電企業,并抄送所在地國家能源局派出機構。國家電網公司總部出具的接網答復直接抄送國家能源局,南方電網公司總部出具的接網答復同時抄送國家能源局。
電網企業對新建電源項目接入系統設計報告有不同意見的,應以書面形式對接入系統報告存在的問題一次性完整告知。發電企業應根據書面意見補充完善相關設計報告,并及時提交電網企業。
電網企業辦理新建電源項目接入電網書面答復業務的期限應當符合下列規定:
自發電企業與電網企業協商提出新建電源項目接入電網之日起,電網企業組織研究并出具書面答復的期限:
1.國務院核準的新建核電項目不超過40個工作日;
2.國務院投資主管部門核準的新建燃煤(含低熱值煤)、燃氣等火電項目不超過40個工作日;主要流域上建設的水電站項目(含水利工程和航電樞紐的水力發電機組)不超過40個工作日;
3.省投資主管部門核準的新建燃煤背壓熱電、燃氣熱電、非主要流域上建設的水電站、風電站等電源項目不超過30個工作日;
4.新建并網光伏電站項目及分布式光伏發電項目按國家有關規定執行,其他分布式發電項目參照執行。。
4、《光伏電站項目管理暫行辦法》)(國能新能〔2013〕329號)
法規原文:
第五條 國務院能源主管部門負責編制全國太陽能發電發展規劃。根據國家能源發展規劃、可再生能源發展規劃,在論證各地區太陽能資源、光伏電站技術經濟性、電力需求、電網條件的基礎上,確定全國光伏電站建設規模、布局和各?。▍^、市)年度開發規模。
第六條 省級能源主管部門根據全國太陽能發電發展規劃,以及國務院能源主管部門下達的本地區年度指導性規模指標和開發布局意見,按照“統籌規劃、合理布局、就近接入、當地消納”的原則,編制本地區光伏電站建設年度實施方案建議。
第七條 各?。▍^、市)光伏電站建設年度實施方案建議包括建設規模、項目布局、電網接入、電力消納評價和建設計劃等內容。各?。▍^、市)應在每年12月末總結本地區光伏電站建成投產及運行情況的基礎上,向國務院能源主管部門報送第二年度的光伏電站建設實施方案建議。第十一條 光伏電站項目建設前應做好規劃選址、資源測評、建設條件論證、市場需求分析等項目開工前的各項準備工作。
第十二條 光伏電站項目開展太陽能資源測評,應收集項目場址或具有場址代表性的連續一年以上實測太陽能輻射數據和有關太陽能資源評估成果。
第十三條 項目單位應重點落實光伏電站項目的電力送出條件和消納市場,按照“就近接入、當地消納”的原則開展項目電力消納分析,避免出現不經濟的光伏電站電力遠距離輸送和棄光限電。
第十四條 省級能源主管部門依據國務院投資項目管理規定對光伏電站項目實行備案管理。備案項目應符合國家太陽能發電發展規劃和國務院能源主管部門下達的本地區年度指導性規模指標和年度實施方案,已落實接入電網條件。
二、報告編制
(一)、發電項目可研階段接入系統設計內容
1、適用范圍
項目申報單位在報送電源項目申請報告時,應附送接入系統設計文件。編制接入系統報告,并經過省或區域電網公司審查后上報,國家電網公司或區域電網公司出具電廠接入系統審查意見或同意接入電力系統的意見。
2、設計內容
電廠接入系統設計的主要內容包括系統一次部分和系統二次部分。一次部分闡述電廠建設的必要性,明確電廠在電力系統中的地位和作用,研究接入系統方案(包括電壓等級、出線回路數及接入點),提出對電廠電氣主接線及有關電氣設備參數的要求。二次部分提出系統繼電保護、安全穩定控制裝置、相角測量裝置、調度自動化子站、水調自動化子站(大型水電廠適用)、電能計量裝置及電能量遠方終端、發電側報價終端、通信系統的接入系統方案。
3、設計所需資料清單
需要準備的資料包括:①電廠概況,包括 廠址位置、本期規模、規劃容量、建設進度等;②電廠本期裝機臺數、容量、主接線、起備電源、有關電器設備參數③關上位規劃文本;④其它相關情況說明;⑤相關附件。
(二)、審批條件與權限
1、審批條件
? 符合國家電力發展規劃和國家電網總體規劃;
? 有明確的電力電量消納方向或范圍;;
? 完成電廠接入系統工程可行性研究。
2、審批權限
根據國家發展改革委對項目核準的要求,電廠接入電網意見是電源項目核準的支持性文件之一。電廠接入電網申請由電廠項目控股方或母公司向國家電網公司提出,國家電網公司發展策劃部為出具電廠接入電網答復文件的歸口管理部門。
三、申請條件、需提交資料、審批權限與流程
(一)、審批需提交資料
? 電廠接入系統設計文件;
? 關于電廠接入系統工程路徑落實等可行性研究情況;
? 《國家電力工業發展規劃》、《省電力發展規劃》

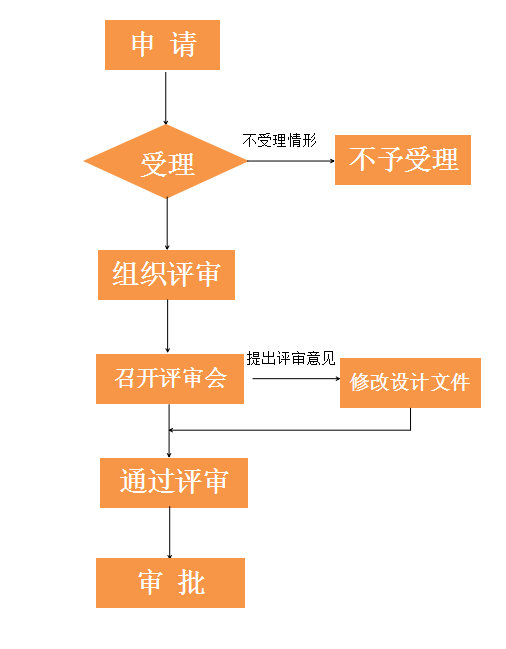

(二)、審批流程
