《建設工程施工許可證》審批

  一、法律法規依據

  1、《中華人民共和國建筑法(2019修正)》

  法律原文:

  第七條 建筑工程開工前,建設單位應當按照國家有關規定向工程所在地縣級以上人民政府建設行政主管部門申請領取施工許可證;但是,國務院建設行政主管部門確定的限額以下的小型工程除外。

  按照國務院規定的權限和程序批準開工報告的建筑工程,不再領取施工許可證。

  第八條 申請領取施工許可證,應當具備下列條件:

  (一)已經辦理該建筑工程用地批準手續;

  (二)依法應當辦理建設工程規劃許可證的,已經取得建設工程規劃許可證;

  (三)需要拆遷的,其拆遷進度符合施工要求;

  (四)已經確定建筑施工企業;

  (五)有滿足施工需要的資金安排、施工圖紙及技術資料;

  (六)有保證工程質量和安全的具體措施。

  建設行政主管部門應當自收到申請之日起七日內,對符合條件的申請頒發施工許可證。

  第九條 建設單位應當自領取施工許可證之日起三個月內開工。因故不能按期開工的,應當向發證機關申請延期;延期以?xún)纱螢橄?,每次不超過三個月。既不開工又不申請延期或者超過延期時限的,施工許可證自行廢止。

  第十條 在建的建筑工程因故中止施工的,建設單位應當自中止施工之日起一個月內,向發證機關報告,并按照規定做好建筑工程的維護管理工作。

  建筑工程恢復施工時,應當向發證機關報告;中止施工滿一年的工程恢復施工前,建設單位應當報發證機關核驗施工許可證。

  第十一條 按照國務院有關規定批準開工報告的建筑工程,因故不能按期開工或者中止施工的,應當及時向批準機關報告情況。因故不能按期開工超過六個月的,應當重新辦理開工報告的批準手續。

  第八十三條 省、自治區、直轄市人民政府確定的小型房屋建筑工程的建筑活動,參照本法執行。

  依法核定作為文物保護的紀念建筑物和古建筑等的修繕,依照文物保護的有關法律規定執行。

  搶險救災及其他臨時性房屋建筑和農民自建低層住宅的建筑活動,不適用本法。

  2、《建筑工程施工許可管理辦法》(中華人民共和國住房和城鄉建設部令第18號)

  法規原文:

  第二條 在中華人民共和國境內從事各類房屋建筑及其附屬設施的建造、裝修裝飾和與其配套的線路、管道、設備的安裝,以及城鎮市政基礎設施工程的施工,建設單位在開工前應當依照本辦法的規定,向工程所在地的縣級以上地方人民政府住房城鄉建設主管部門(以下簡稱發證機關)申請領取施工許可證。

  工程投資額在30萬元以下或者建筑面積在300平方米以下的建筑工程,可以不申請辦理施工許可證。省、自治區、直轄市人民政府住房城鄉建設主管部門可以根據當地的實際情況,對限額進行調整,并報國務院住房城鄉建設主管部門備案。

  按照國務院規定的權限和程序批準開工報告的建筑工程,不再領取施工許可證。

  第三條 本辦法規定應當申請領取施工許可證的建筑工程未取得施工許可證的,一律不得開工。

  任何單位和個人不得將應當申請領取施工許可證的工程項目分解為若干限額以下的工程項目,規避申請領取施工許可證。

  第六條 建設單位申請領取施工許可證的工程名稱、地點、規模,應當符合依法簽訂的施工承包合同。

  施工許可證應當放置在施工現場備查,并按規定在施工現場公開。

  第七條 施工許可證不得偽造和涂改。

  第八條 建設單位應當自領取施工許可證之日起三個月內開工。因故不能按期開工的,應當在期滿前向發證機關申請延期,并說明理由;延期以?xún)纱螢橄?,每次不超過三個月。既不開工又不申請延期或者超過延期次數、時限的,施工許可證自行廢止。

  第九條 在建的建筑工程因故中止施工的,建設單位應當自中止施工之日起一個月內向發證機關報告,報告內容包括中止施工的時間、原因、在施部位、維修管理措施等,并按照規定做好建筑工程的維護管理工作。

  建筑工程恢復施工時,應當向發證機關報告;中止施工滿一年的工程恢復施工前,建設單位應當報發證機關核驗施工許可證。

  第十條 發證機關應當將辦理施工許可證的依據、條件、程序、期限以及需要提交的全部材料和申請表示范文本等,在辦公場所和有關網站予以公示。

  發證機關作出的施工許可決定,應當予以公開,公眾有權查閱。

  第十一條 發證機關應當建立頒發施工許可證后的監督檢查制度,對取得施工許可證后條件發生變化、延期開工、中止施工等行為進行監督檢查,發現違法違規行為及時處理。

  第十二條 對于未取得施工許可證或者為規避辦理施工許可證將工程項目分解后擅自施工的,由有管轄權的發證機關責令停止施工,限期改正,對建設單位處工程合同價款1%以上2%以下罰款;對施工單位處3萬元以下罰款。

  第十三條 建設單位采用欺騙、賄賂等不正當手段取得施工許可證的,由原發證機關撤銷施工許可證,責令停止施工,并處1萬元以上3萬元以下罰款;構成犯罪的,依法追究刑事責任。

  第十四條 建設單位隱瞞有關情況或者提供虛假材料申請施工許可證的,發證機關不予受理或者不予許可,并處1萬元以上3萬元以下罰款;構成犯罪的,依法追究刑事責任。

  建設單位偽造或者涂改施工許可證的,由發證機關責令停止施工,并處1萬元以上3萬元以下罰款;構成犯罪的,依法追究刑事責任。

  第十五條 依照本辦法規定,給予單位罰款處罰的,對單位直接負責的主管人員和其他直接責任人員處單位罰款數額5%以上10%以下罰款。

  單位及相關責任人受到處罰的,作為不良行為記錄予以通報。

  第十七條 建筑工程施工許可證由國務院住房城鄉建設主管部門制定格式,由各省、自治區、直轄市人民政府住房城鄉建設主管部門統一印制。

  施工許可證分為正本和副本,正本和副本具有同等法律效力。復印的施工許可證無效。

  第十八條 本辦法關于施工許可管理的規定適用于其他專業建筑工程。有關法律、行政法規有明確規定的,從其規定。

  《建筑法》第八十三條第三款規定的建筑活動,不適用本辦法。

  軍事房屋建筑工程施工許可的管理,按國務院、中央軍事委員會(huì )制定的辦法執行。

二、報告編制

、申請人需要參與的工作

現場踏勘人員可根據實際情況決定是否對工程現場進行踏勘。需要進行現場踏勘的,檢查標準、崗位職責及權限同新發施工許可證現場踏勘標準。不需進行現場踏勘的,書面寫明意見及理由后將申請材料和踏勘記錄表轉初審人員。

現場踏勘標準如下:

? 工程用地位置、范圍應當與規劃許可一致;

? 規劃許可確定的用地紅線范圍內和代征地范圍內施工現場拆遷進度應當符合施工要求;

? 施工現場應當具備安全防護措施,施工圍檔的設置、地下管線的防護或者改移措施、毗鄰建筑物的安全防護措施以及空中架設障礙物的排除情況等應當符合規定;

? 施工現場供水和排水、供電以及施工道路應當滿足施工要求,施工場地應當平整;

? 無違法開工行為。

、辦理條件

? 施工場地已基本具備施工條件;

? 已經辦理該建筑工程用地批準手續;

? 在城市規劃區的建筑工程,已經取得規劃許可證;

? 需要拆遷的,其拆遷進度符合施工要求;

? 已經確定建筑施工企業,按照規定應該委托監理的工程已委托監理單位;

? 有滿足相關設計規范要求的施工圖紙;

? 已在質量監督主管部門及安全監督主管部門辦理相應的質量、安全監督注冊手續;

? 建設資金已經落實,工期不足1年的,到位資金不得少于工程合同價款的50%;工期超過1年的,到位資金不得少于工程合同價款的30%。

三、申請條件、需提交資料、審批權限與流程

、審批需提交資料

1、提交材料:

1)房屋建筑工程,申請人需提交如下申請材料:

? 按規定填寫、蓋章的《建筑工程施工許可申請表》一式三份;

? 建設工程規劃許可證正本、附件的復印件;

? 用地批準手續(國有土地使用證或有關批準文件)復印件;

? 施工圖設計文件審查通知書原件;

? 招投標管理部門出具的施工合同備案表;

? 招投標管理部門出具的監理合同備案表(依法應當委托監理的工程提交);

? 建筑施工企業安全生產管理人員安全生產考核合格證書(B本、C本)和《地上、地下管線及建(構)筑物資料移交單(表AQ-A-2)》原件(施工安全監督備案用);

? 項目建設資金落實證明原件;

? 人防部門出具的人防施工圖備案回執;

? 法人委托書;

? 分類填報的《建筑節能設計審查備案登記表》(一式三份,建筑節能設計審查用)。

2)市政基礎設施工程,申請人需提交如下申請材料:

? 按規定填寫、蓋章的《建筑工程施工許可申請表》一式三份;

? 建設工程規劃許可證正本、附件的復印件;

? 施工圖設計文件審查通知書原件;

? 招投標管理部門出具的施工合同備案表;

? 招投標管理部門出具的監理合同備案表(依法應當委托監理的工程提交);

? 建筑施工企業安全生產管理人員安全生產考核合格證書(B本、C本)和《地上、地下管線及建(構)筑物資料移交單(表AQ-A-2)》原件(施工安全監督備案用);

? 項目建設資金落實證明原件;

? 掘路、占道許可手續(涉及掘路、占道的需提供);

? 法人委托書。

3)裝飾裝修工程,申請人需提交如下申請材料:



  • ? 按規定填寫、蓋章的《建筑工程施工許可申請表》一式三份;
  • ? 建設工程規劃許可證正本、附件的復印件(僅外立面裝修時提交);
  • ? 房屋產權證復印件(租賃房屋的還需出具租賃協議復印件、產權人出具的同意裝修證明);
  • ? 招投標管理部門出具的施工合同備案表;
  • ? 招投標管理部門出具的監理合同備案表(依法應當委托監理的工程提交);
  • ? 建筑施工企業安全生產管理人員安全生產考核合格證書(B本、C本)原件(施工安全監督備案用,核驗后退回申請人);
  • ? 項目建設資金落實證明原件;
  • ? 法人委托書。



2、注意事項:

上述材料提交復印件的,復印件需加蓋申請人印章并同時提交原件,原件核驗后退回申請人。

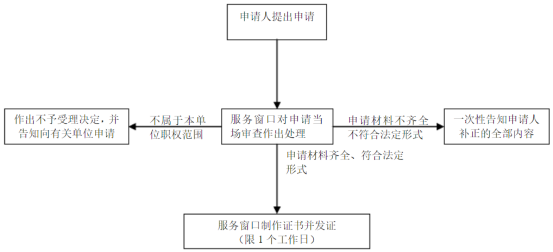

、審批流程
